基礎信息
項目名稱: **餐廳室內裝修工程
項目面積:1280㎡
項目地址:安徽 合肥蜀山區
施工單位:安徽品嘉晟誠建筑裝飾工程有限公司
設計方案:海鮮餐廳裝修效果圖
**餐廳室內裝修工程是我司今年承接的第一個餐飲裝修類項目,無論是辦公類裝修項目還是餐飲類裝修項目,我們都要足夠的實力與技術工藝保證按時、按質、按量圓滿完成。該餐廳裝修項目目前已經 開工,關于該項目的施工情況我們也會在此詳細展開,歡迎大家隨時來參觀。

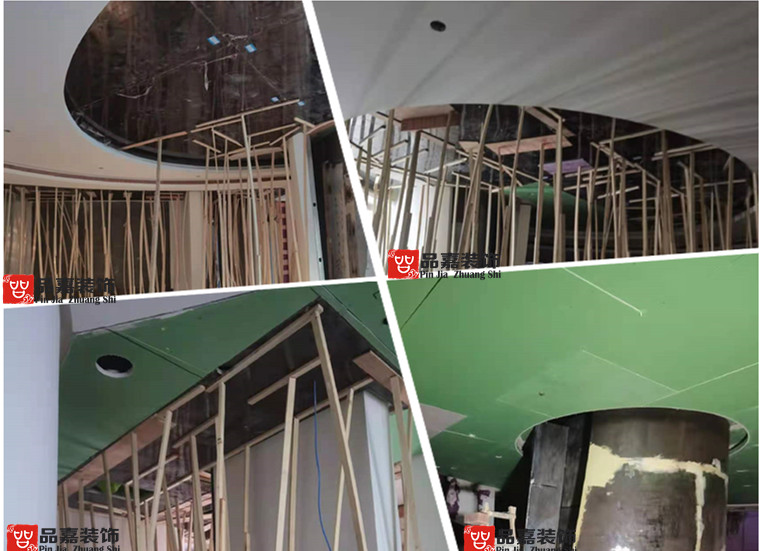

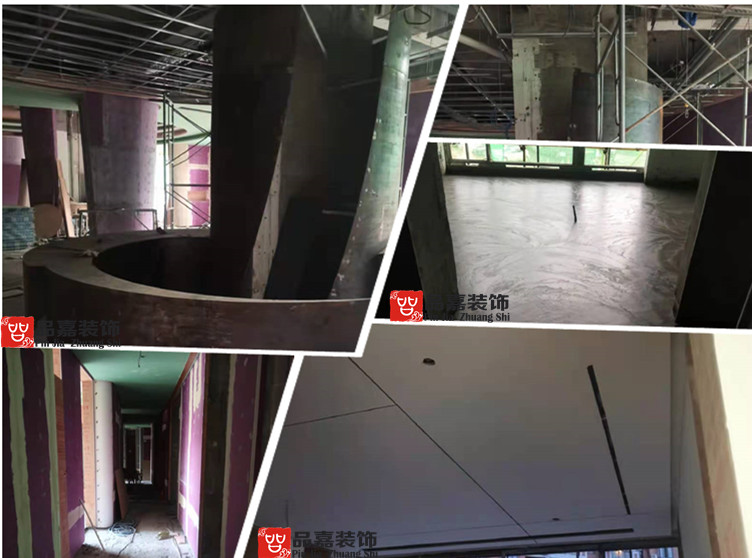

(2021年10月12-13日施工進度:微水泥刷一樓防護照面第二遍已經完成;木門全部安裝完成)

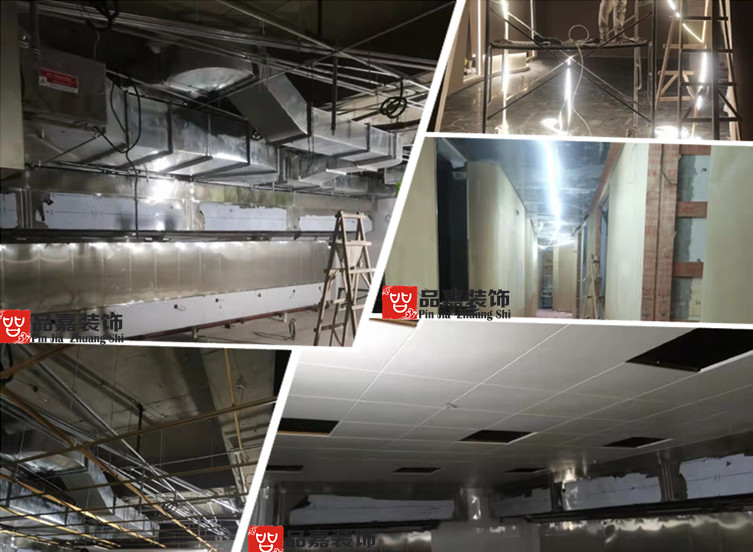

(2021年10月6-7日施工進度:廚房集成吊頂正在安裝;一樓打磨地面)
(2021年9月27-28日施工進度:圓柱大花綠石材已經安裝完成;微水泥一樓第一遍全部完成)
(2021年9月22-23日施工進度:安裝柜子不銹鋼已經完成90%;大廳頂面不銹鋼,已經完成50%)

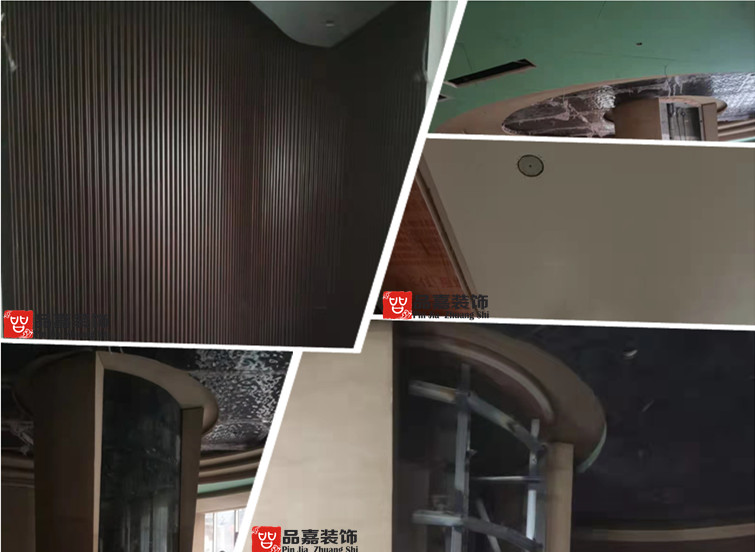

(2021年9月16-17日施工進度:做圓弧吧臺;不銹鋼安裝)

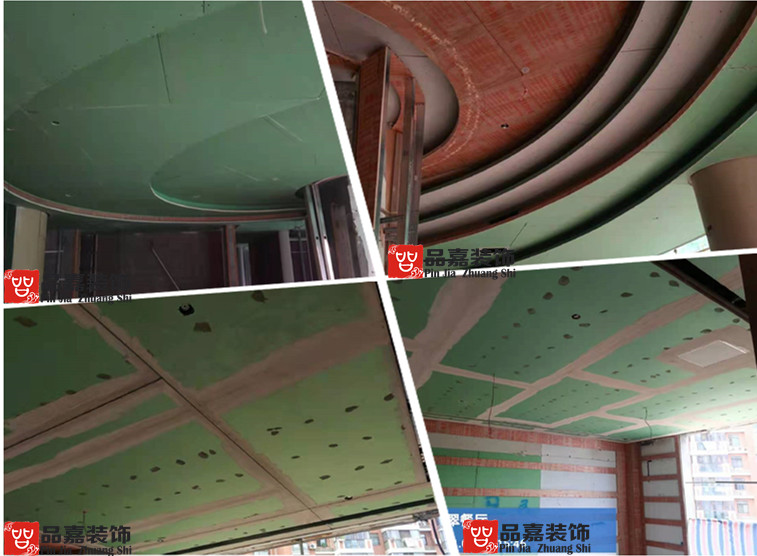

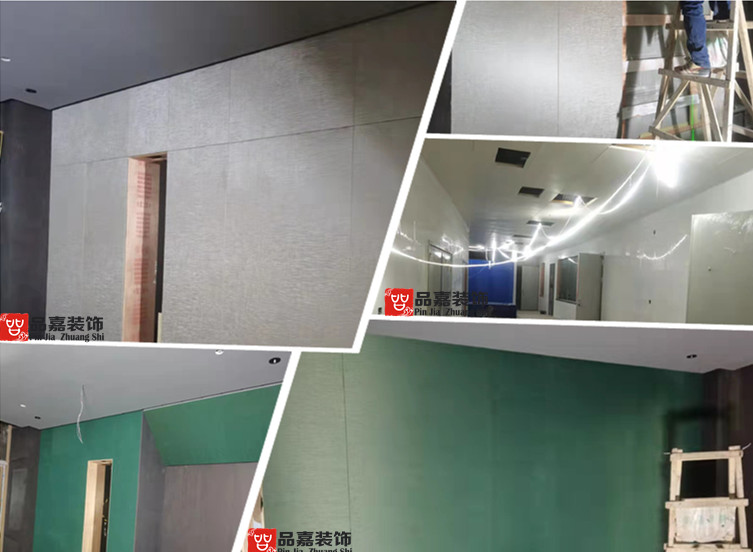

(2021年9月11-12日施工進度:第二遍膩子已經完成70%;做增加筒燈開孔布線,已經基本完成)
(2021年8月30-9月1日施工進度:大廳過道地面石材正在鋪貼已經完成60%;二樓做墻面木飾面基層)

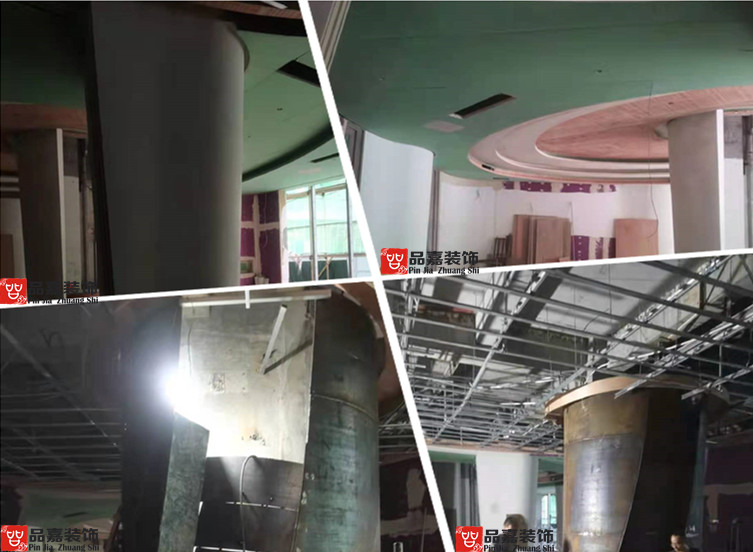

(2021年8月25-26日施工進度:一樓頂面封板,墻面封板已經完成90%;圓弧鋼板造型正在安裝柱子)

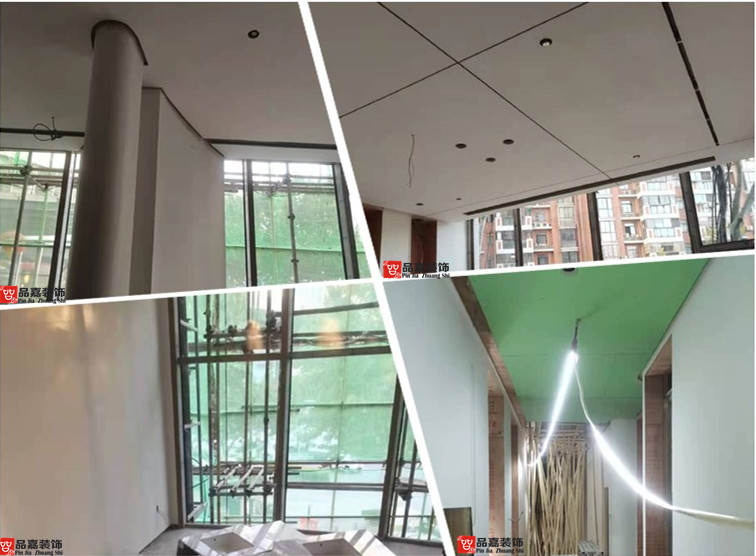

(2021年8月18日施工進度:二樓頂面封板已經完成95%;過道墻面封板已經完成)
(2021年8月11-13日施工進度:二樓頂面封板已經完成95%;一樓大廳吊頂隔墻龍骨框架加固已經完成)

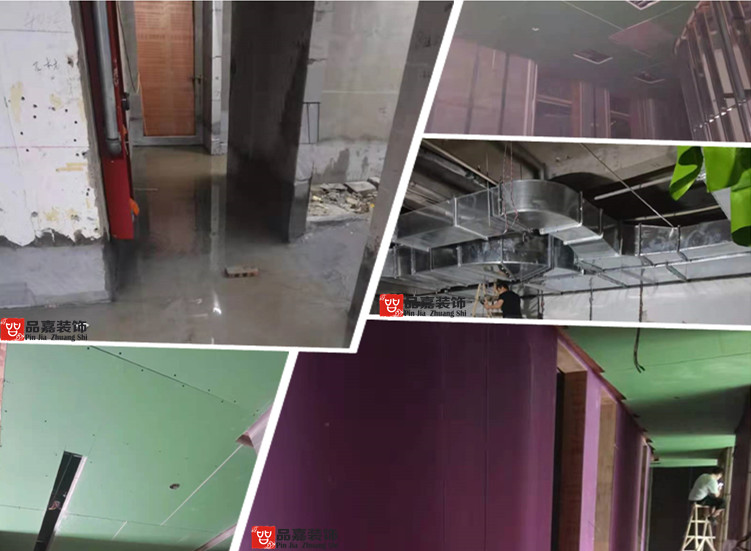

(2021年8月2-3日施工進度:做進門大廳異形吊頂做電梯廳墻面;異形墻面安裝中)

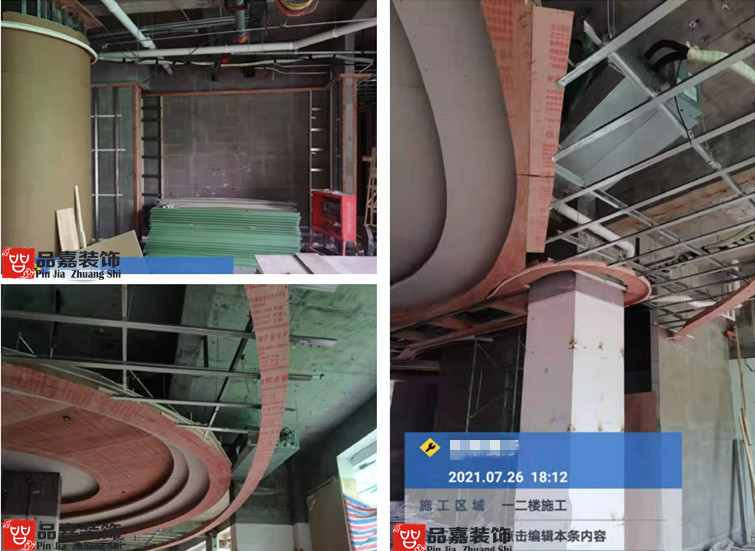

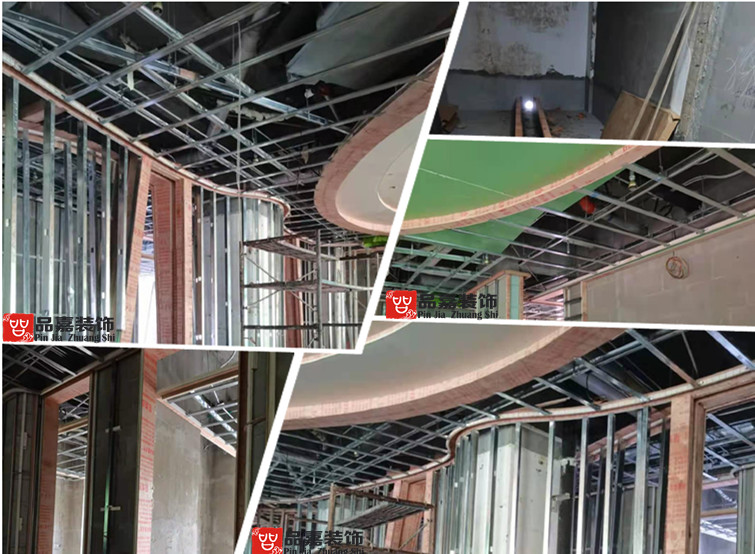

(2021年7月26日施工進度:過道圓弧墻面制作,已經完成;橢圓形吊頂造型已經完成)
(2021年7月17-19日施工進度:副龍骨安裝已經完成80%,過道圓弧墻面制作完成)
(2021年7月12-13日施工進度:二樓副龍骨安裝已經完成70%,做包廂圓形吊頂)

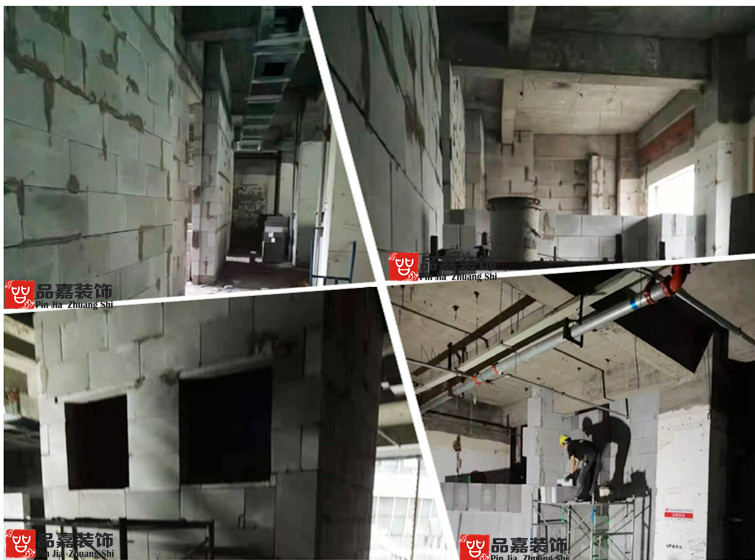

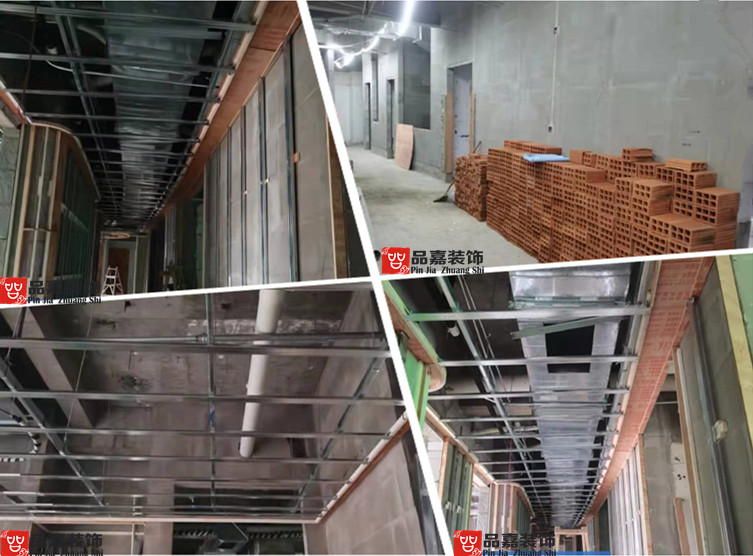

(2021年7月3-5日施工進度:二樓包廂墻體已經完成95%,廚房墻體砌筑已經完成80%)
(2021年6月27日施工進度:支模板澆筑地梁,二樓地梁已經完成50%)

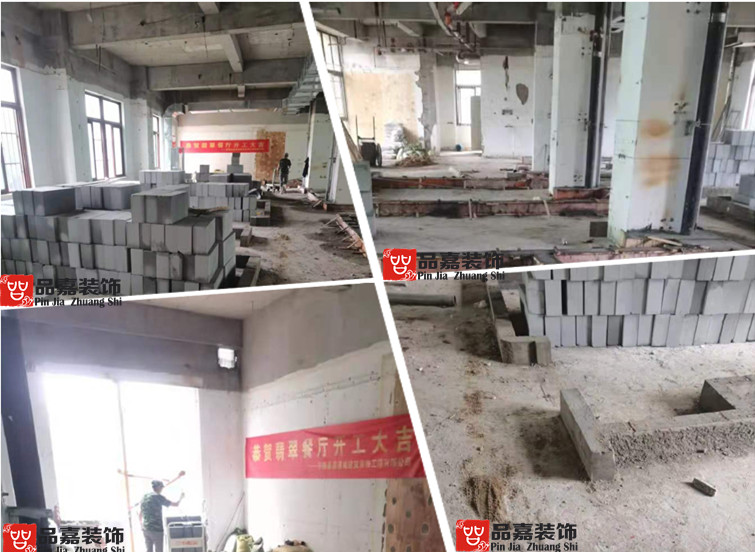

(施工進度:項目開工,舉辦開工儀式)

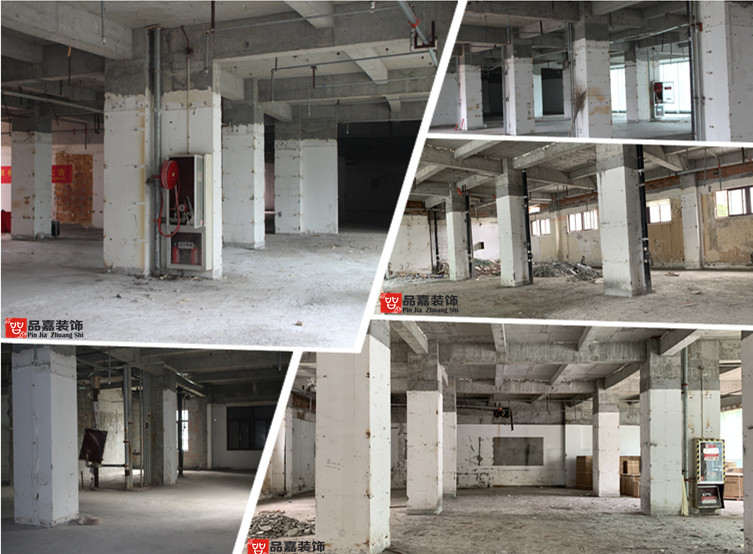

(餐廳毛坯現場圖)
