項目名稱:**功能研究院 辦公室裝修工程
項目面積:4000㎡
施工進度:已完工
施工單位:安徽品嘉晟誠建筑裝飾工程有限公司
**功能研究院辦公室裝修工程是我司春節過后 開工的第一個施工項目,項目已經舉辦過開工儀式,項目已完工。

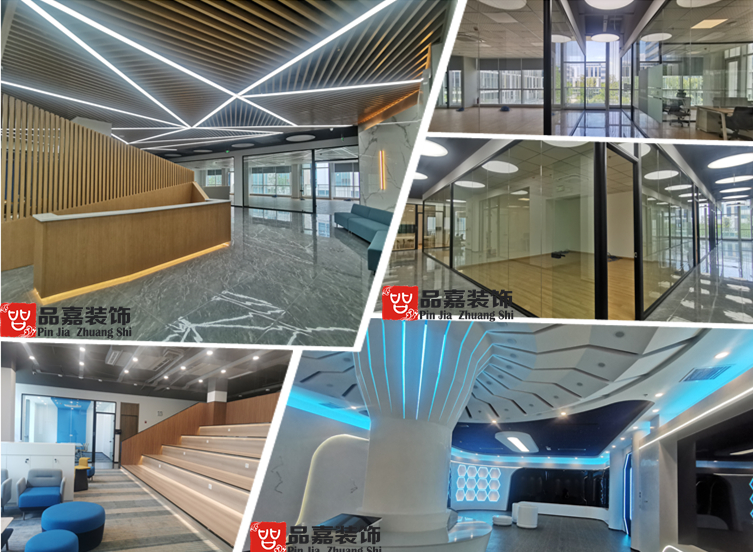

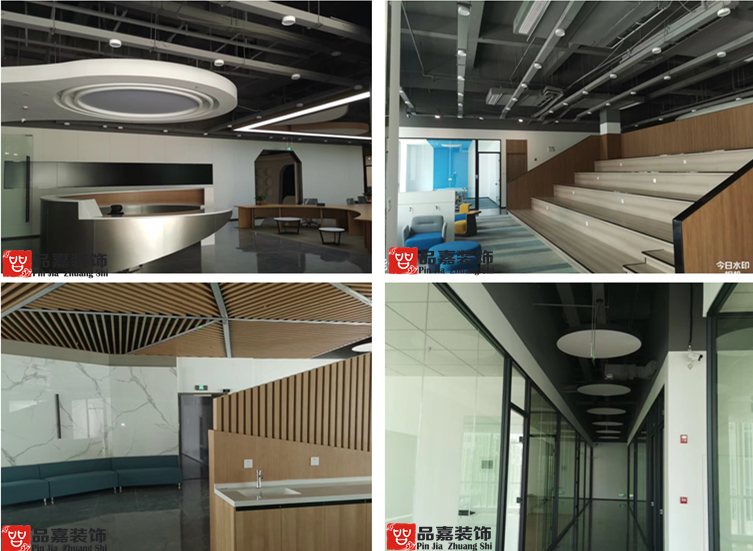

(完工圖)

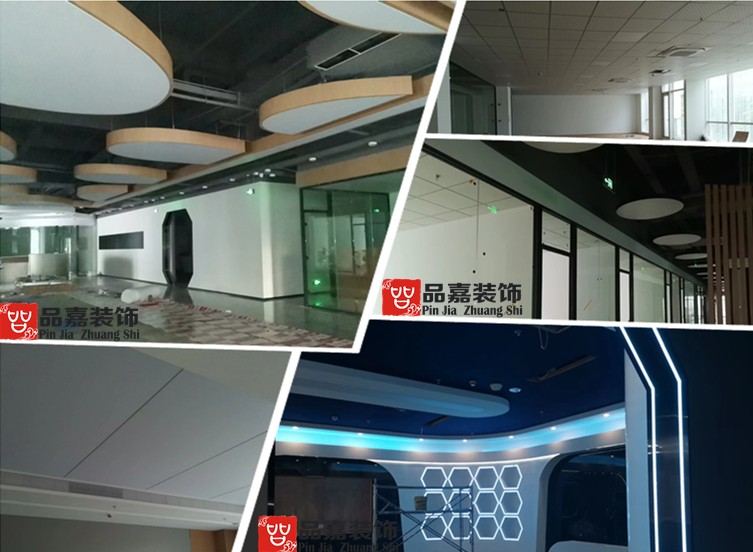

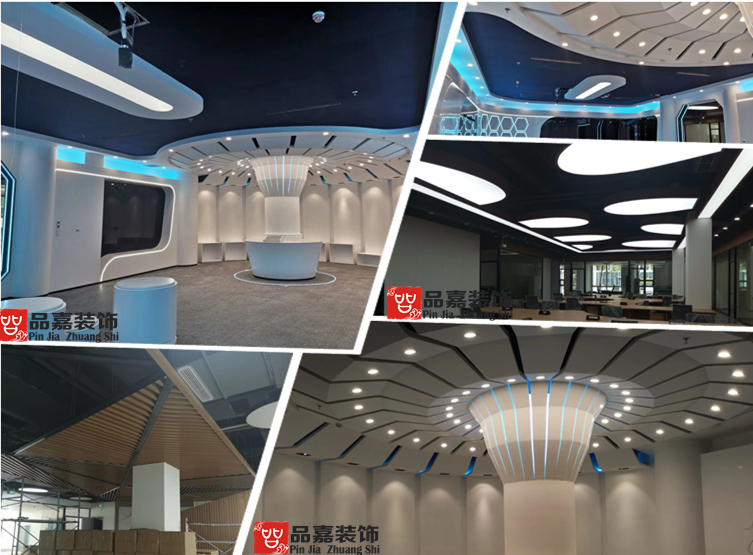

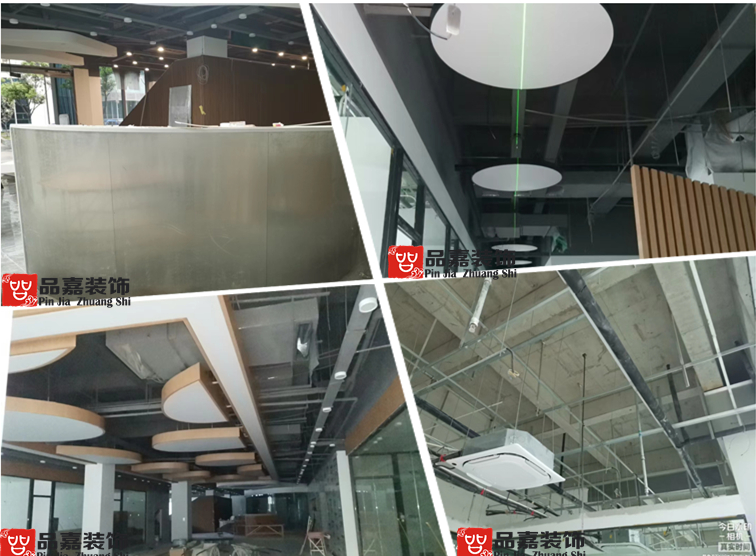

(2022年6月23日施工進度:已完工,準備驗收)

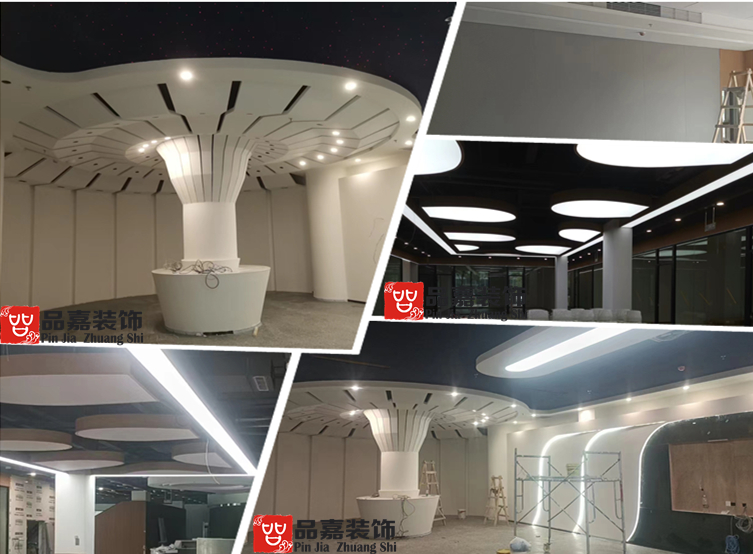

(2022年6月16日施工進度:辦公家具安裝,保潔)

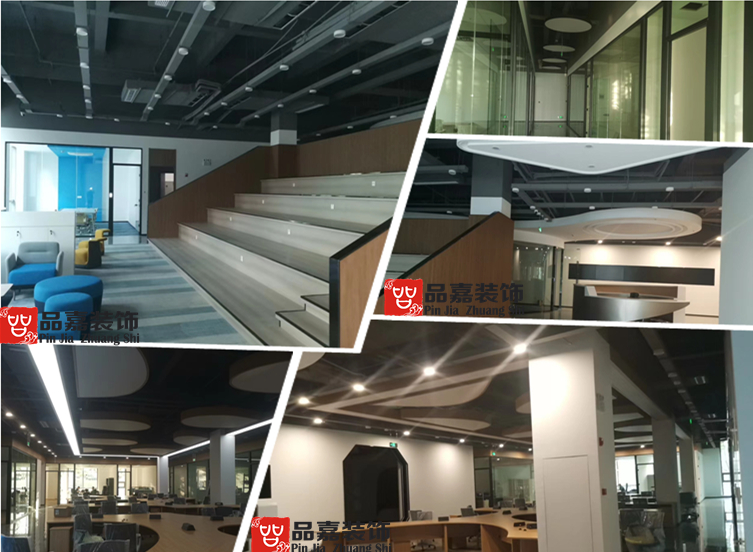

(2022年6月8日施工進度:1層開放辦公區辦工作插座開孔,2層辦公家具安裝)
(2022年6月1日施工進度:辦公室吊燈安裝,空調面板開孔,橋架調整等)
(2022年5月26日施工進度:2層三防板吊頂龍骨基層施工基本結束,弱電設備安裝及接線)

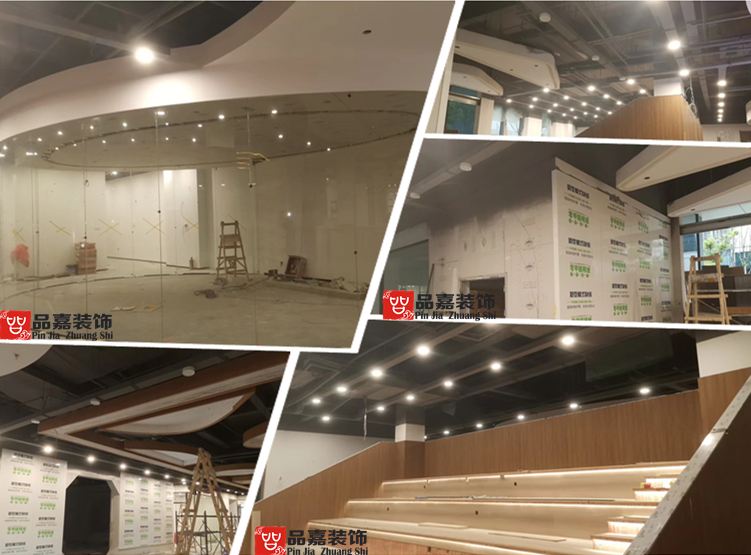

(2022年5月18-19日施工進度:一層吧臺竹木纖維板飾面施工90%,會議室硬包施工結束)
(2022年5月12日施工進度:看臺地板鋪貼60%左右,展廳外墻面木飾面和門套不銹鋼及踢腳線安裝)
(2022年5月5-6日施工進度:開放會議室看臺側面竹木纖維板開始施工,1層公共區域踢腳線安裝70%左右)

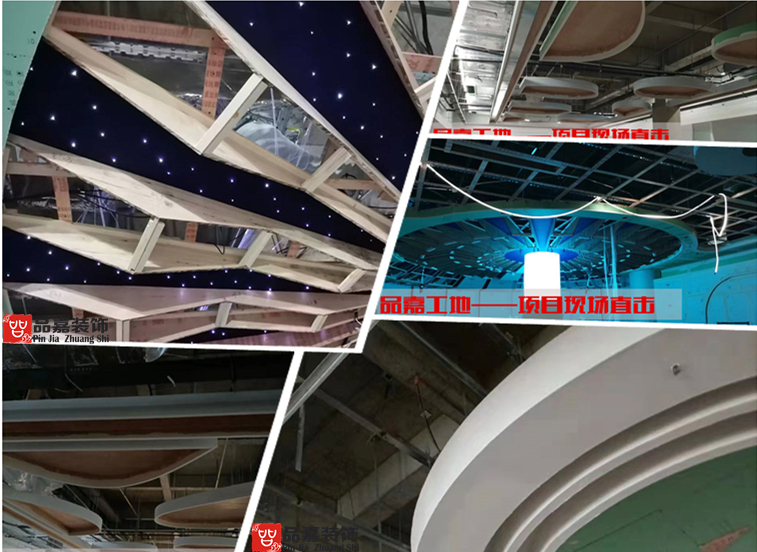

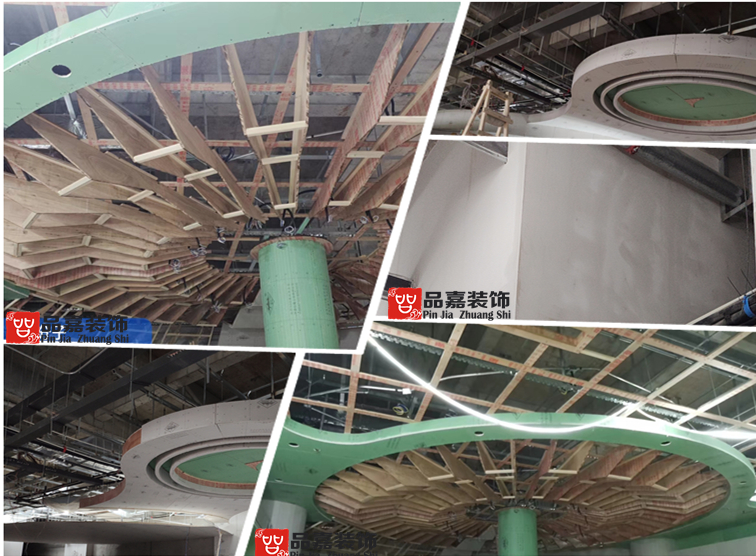

(2022年4月20-21日施工進度:展廳星空頂安裝50%左右,展廳造型完工90%左右)
(2022年4月14日施工進度:一層展廳造型施工,3層固廢間新增隔墻施工)

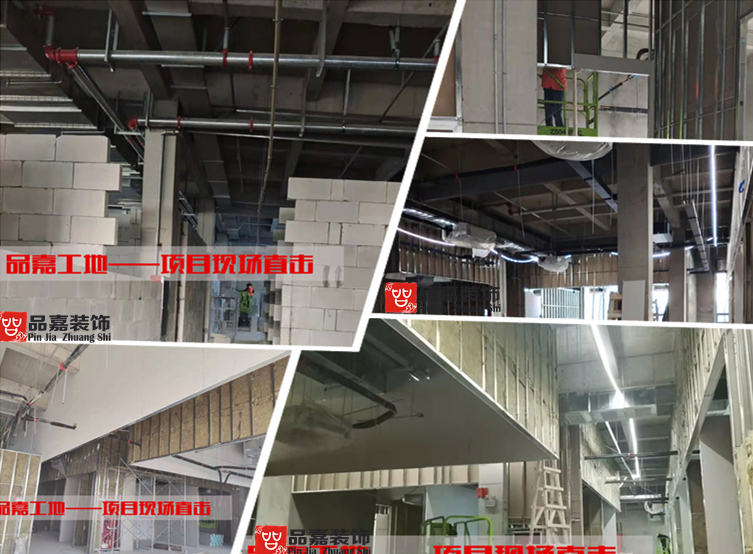

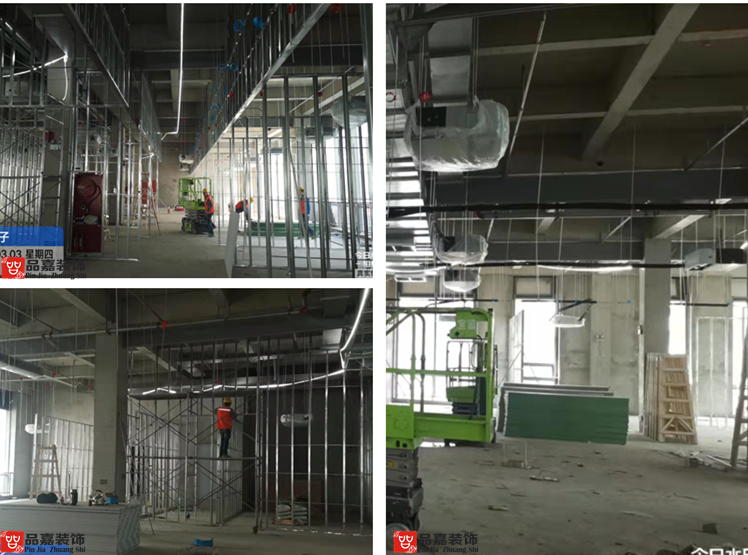

(2022年4月7日施工進度:1-2層橋架穿線,3層水管開槽布管,做電箱)

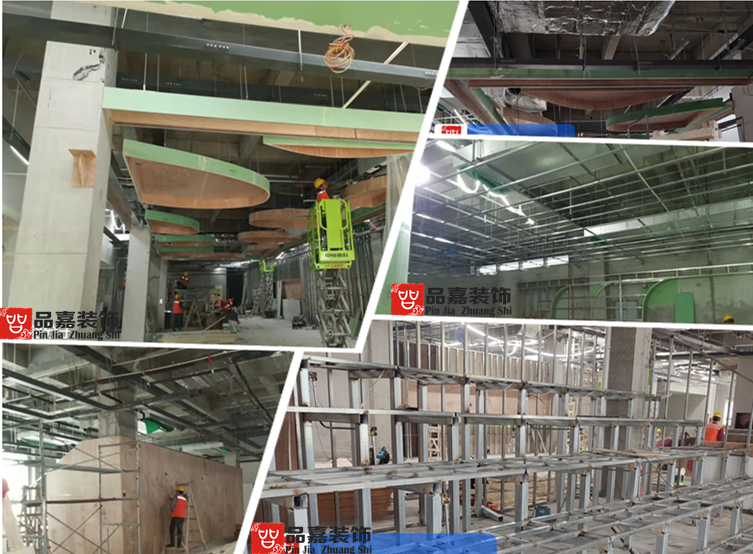

(2022年4月1日施工進度:一層展廳頂面?zhèn)銧钤煨图伴_放辦公區飄頂施工,看臺封板施工)

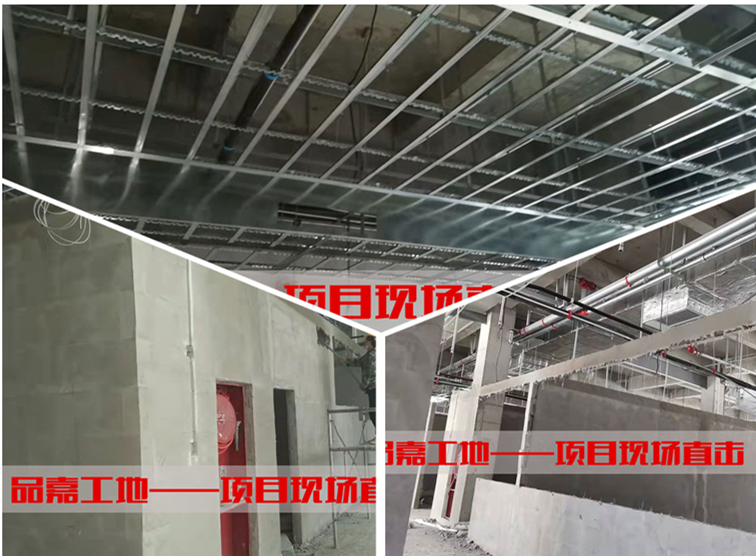

(2022年3月23-24日施工進度:1-2層石膏板墻面封板,一層展廳造型施工,1-2層吊頂龍骨基層施工)
(2022年3月9-10日施工進度:隔墻單面封板;三樓砌墻,構造柱留空)
(2022年3月2-3日施工進度:天地龍骨定位施工,隔墻龍骨施工,開始單面封板)
(2022年2月24-25日施工進度:門洞封堵完畢,腳手架等 材料到場)
(2022年2月12-13日施工進度:項目剛開始開工,現場測量、劃線)

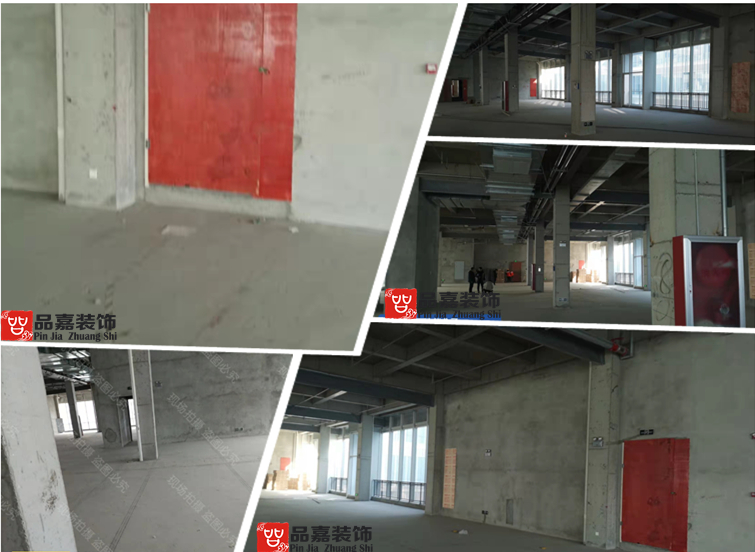

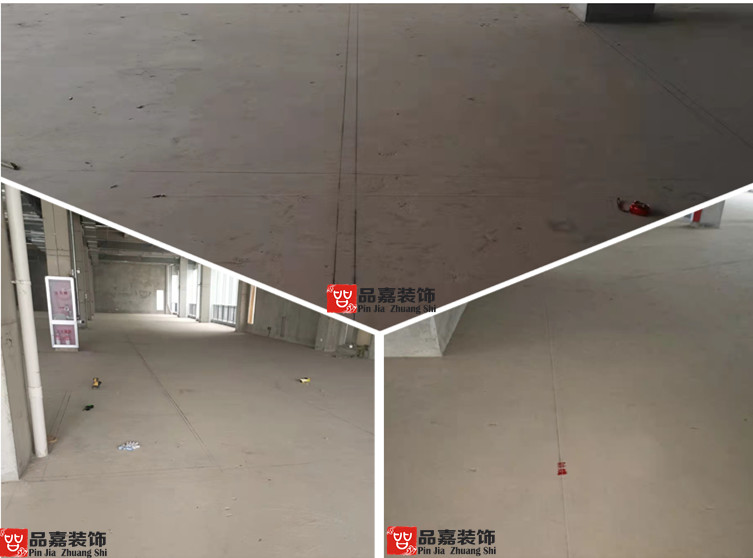

(項目毛坯現場圖)
喜歡(52)
分享(27)
