基礎信息
項目名稱:天禾律師事務所 辦公室裝修
項目面積:3476㎡
項目地址: 安徽 合肥蜀山區
施工單位:安徽品嘉晟誠建筑裝飾工程有限公司
**律師事務所辦公室裝修項目,是我司本年度承接的第2個律所裝修項目,也是我司承接的第14個律師事務所辦公室裝修項目。項目已完工。

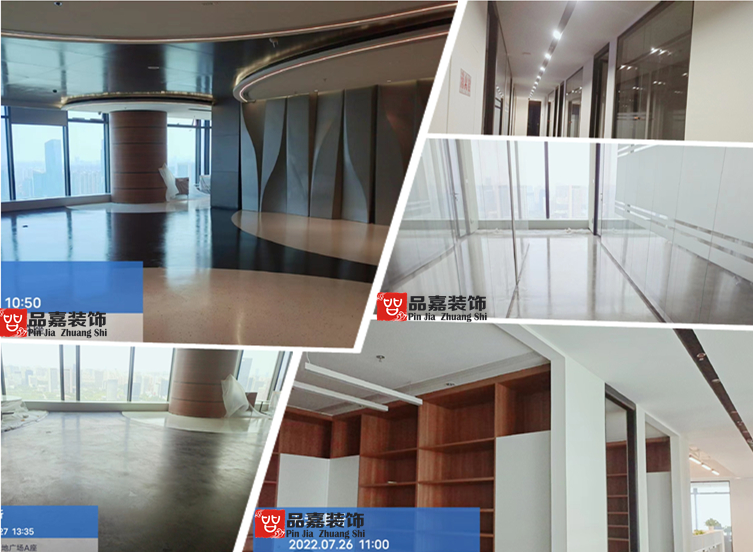

(已完工)
(2022年7月26-27日施工進度:即將全面完工)

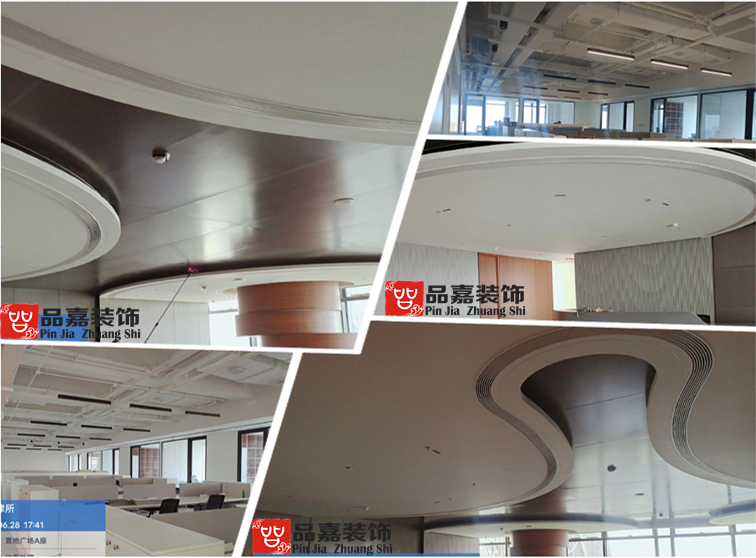

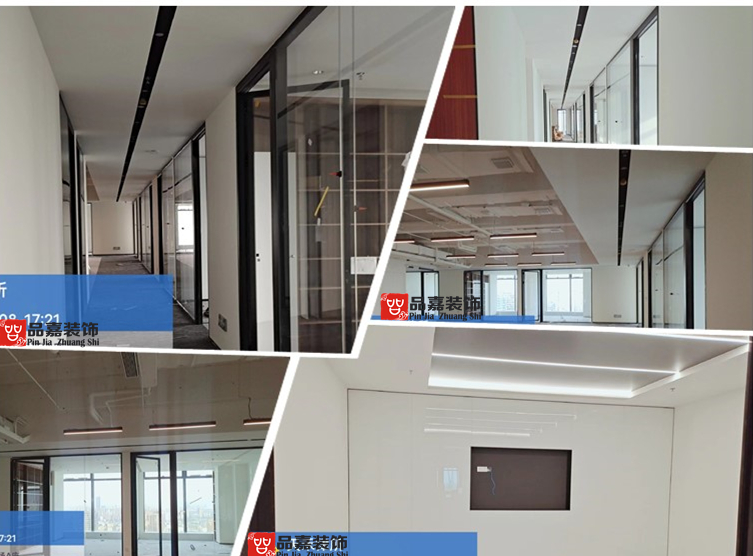

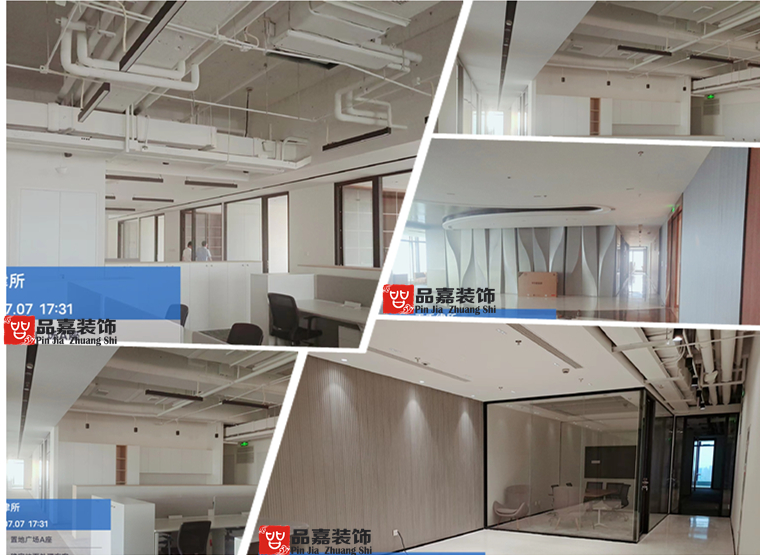

(2022年7月7日施工進度:安裝工位插座已完成100%,剩余6個房間等待家具安裝)
(2022年6月30日施工進度:工位插座已完成100%;家具安裝中)

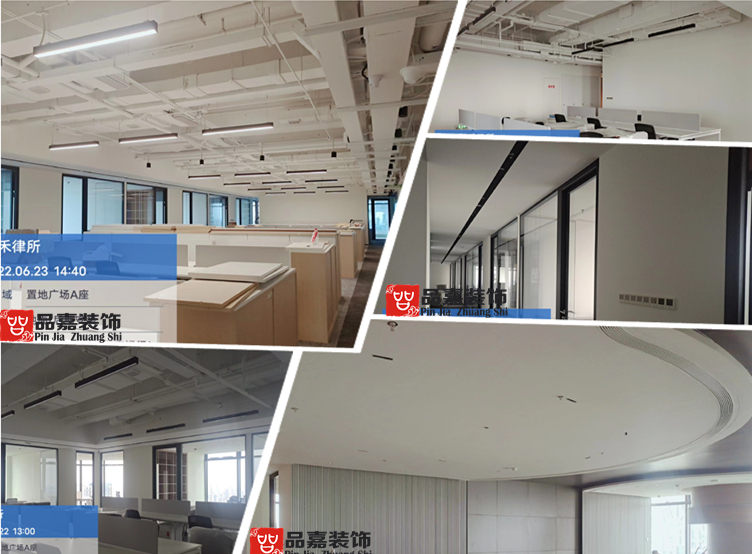

(2022年6月23日施工進度:水磨石黑色部分、白色部分面層精磨)
(2022年6月8日施工進度:即將全面完工)

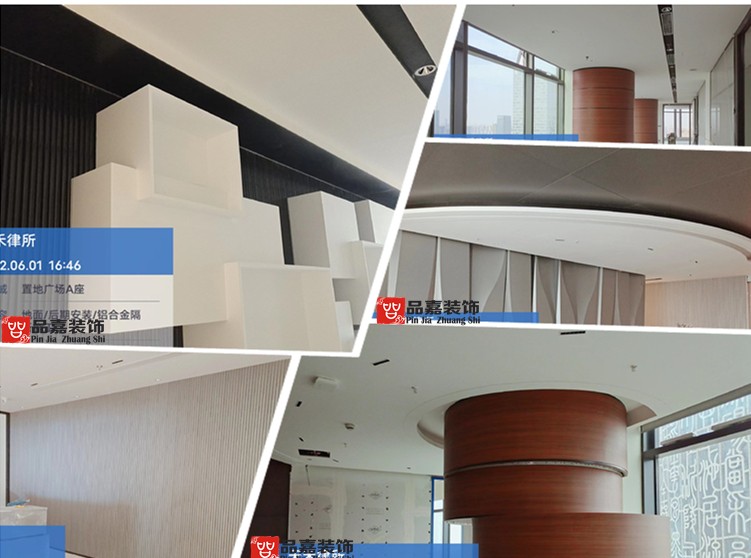

(2022年6月1日施工進度:墻面裝飾玻璃、裝飾板安裝已完成95%)
(2022年5月18-19日施工進度:35F裸頂噴乳膠漆已完成10%,34F裸頂噴乳膠漆已完成100%)

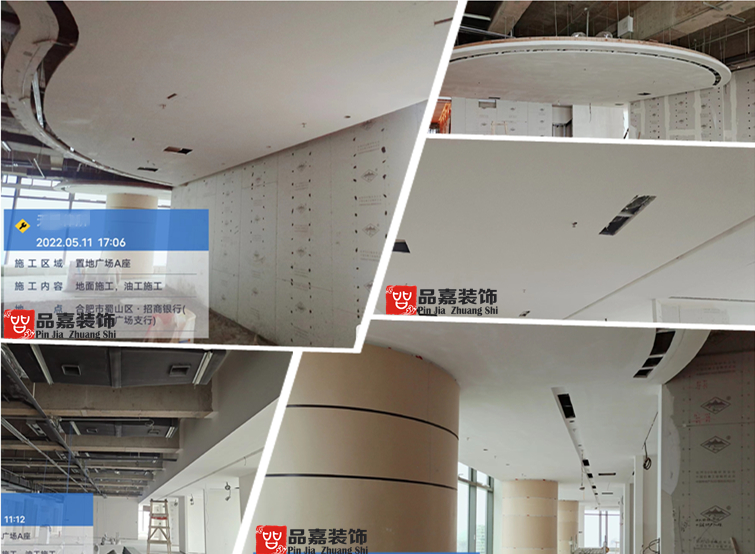

(2022年5月11-12日施工進度:批膩?zhàn)右淹瓿?5%,34F裸頂噴乳膠漆已完成50%)
(2022年5月5-6日施工進度:35F地面石膏基自流平施工已完成95%)

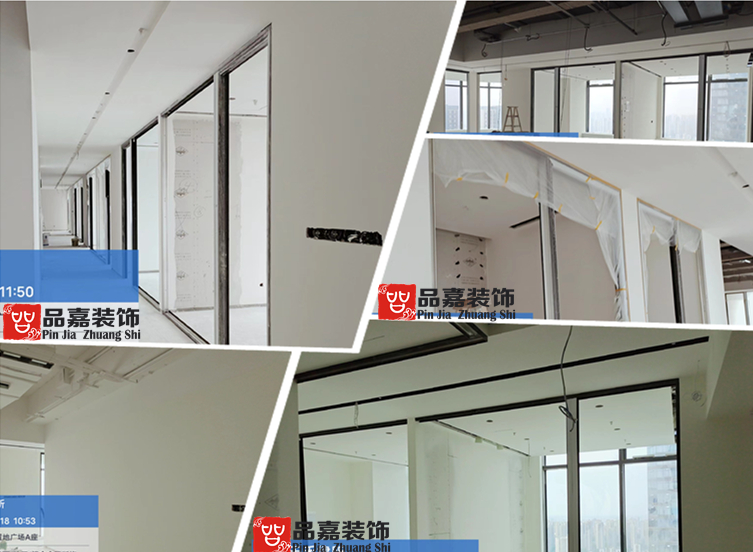

(2022年4月20-21日施工進度:單面封石膏板已完成100%,隔音棉施工已完成100%,吊頂框架施工已完成100%)

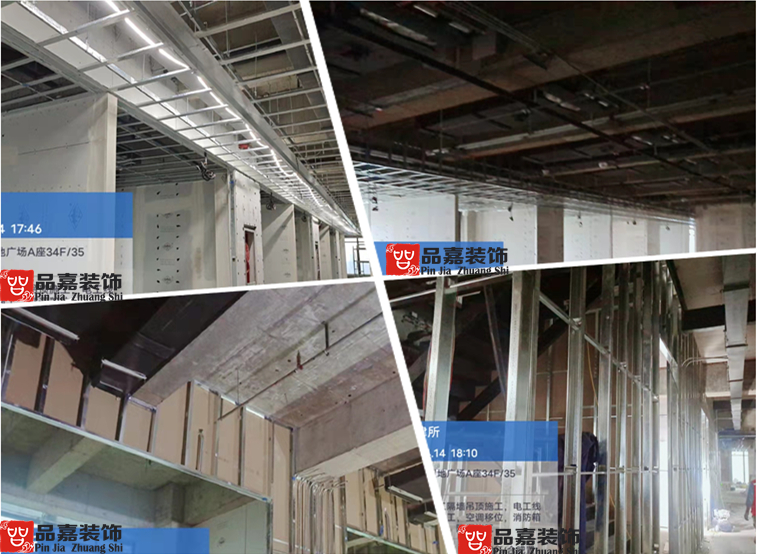

(2022年4月14日施工進度:隔音棉施工已完成95%,封雙面石膏板已完成85%,吊頂框架施工已完成85%)

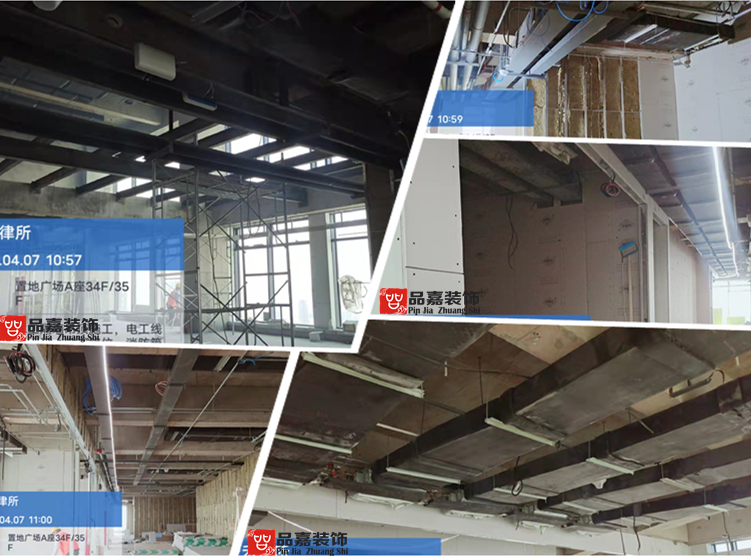

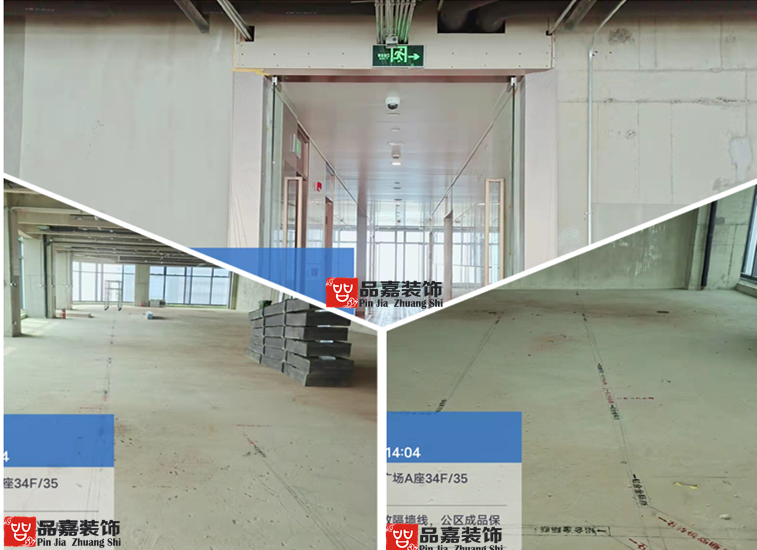

(2022年4月7日施工進度:34F施工輕鋼龍骨隔墻框架已完成95%)

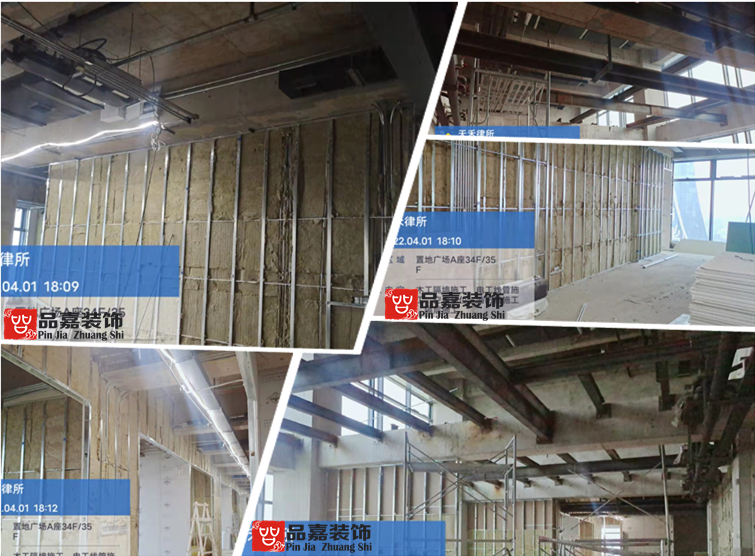

(2022年4月1日施工進度:單面封石膏板已完成85%,隔音棉施工已完成85%)

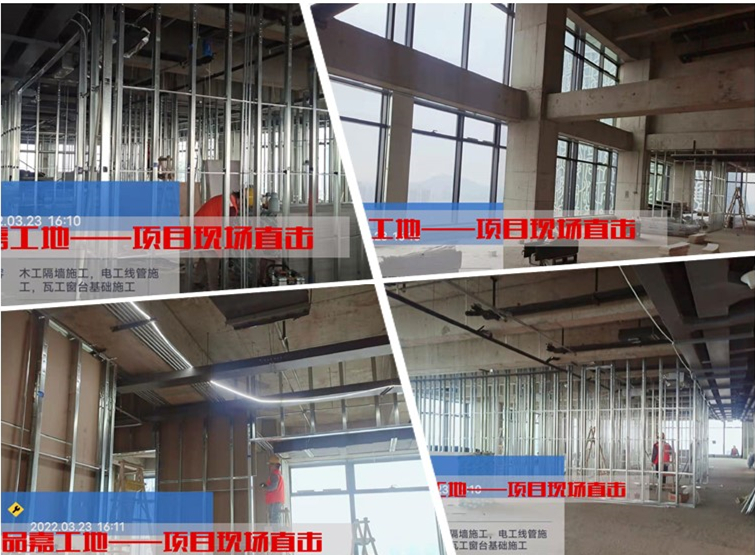

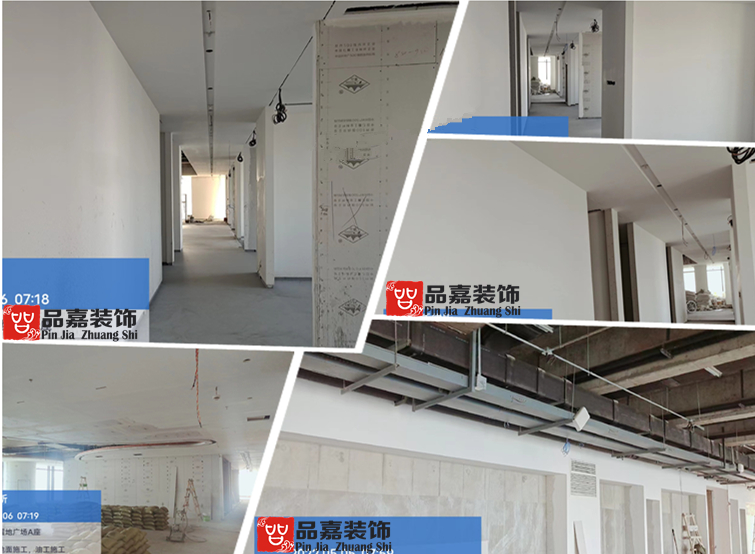

(2022年3月23-24日施工進度:木工隔墻框架施工,封石膏板;電工線管施工)
(2022年3月13日施工進度:放線,水平線已完成,隔墻線已完成100%)

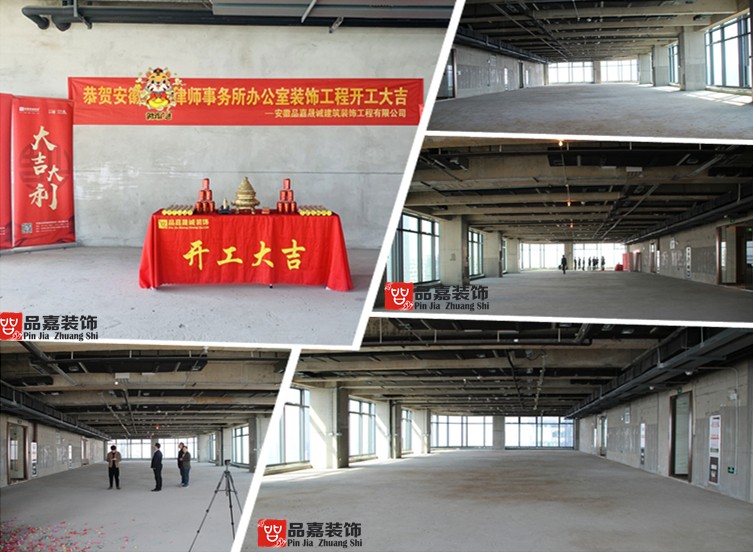

(2022年3月10日施工進度:項目 開工,舉辦開工儀式)
(**律師事務所毛坯現場圖)
