基礎信息
項目名稱:新盛力能源公司 辦公室裝修
項目面積:1350㎡
項目地址: 安徽 合肥蜀山區
施工單位:安徽品嘉晟誠建筑裝飾工程有限公司
新盛力能源公司,裝修面積1350平方米,已于2022年4月18日正式 開工,目前正在施工中。項目施工期間,我們會實時跟進項目的施工進度狀況,歡迎您隨時來參觀。

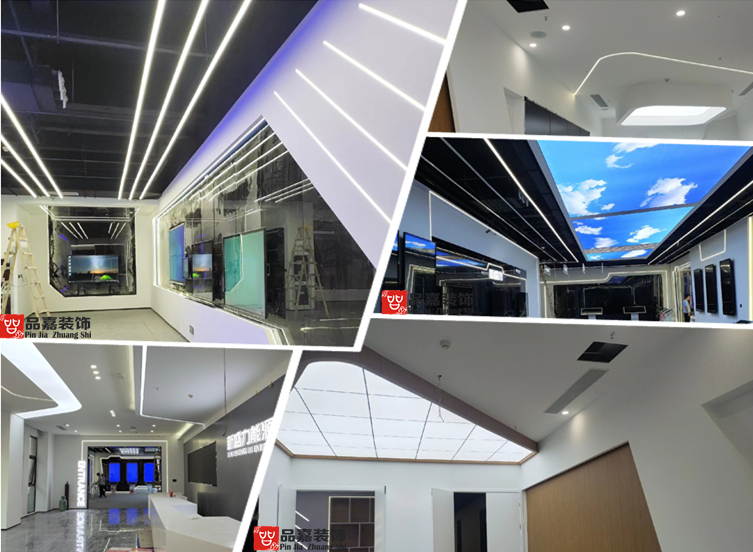

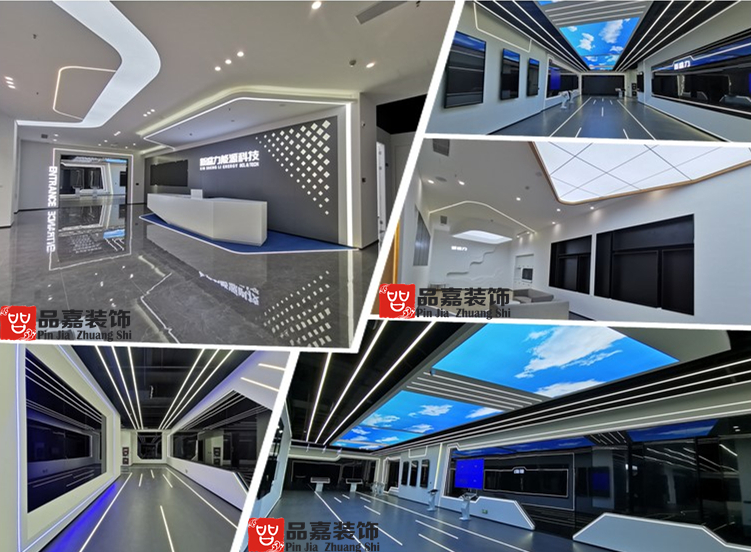

(完工實景圖)

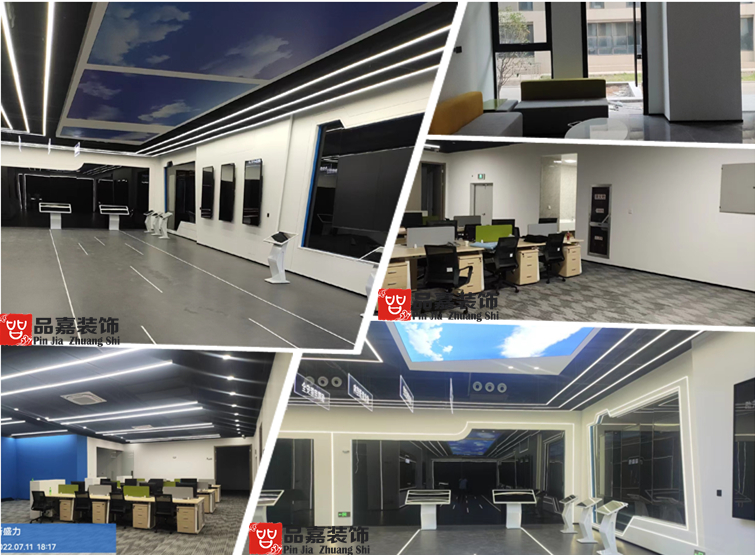

(2022年7月14日施工進度:已基本完工)

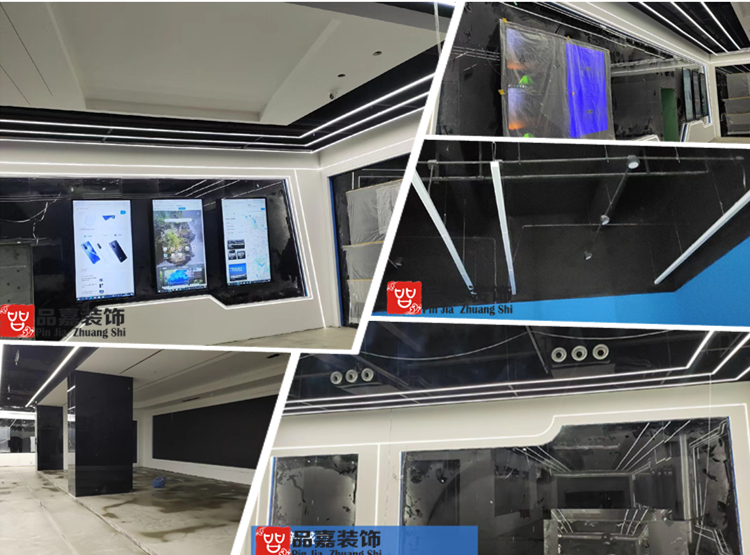

(2022年7月7日施工進度:做移動隔墻完成100%,不銹鋼完成100%,地角線完成85%)
(2022年6月30日施工進度:展廳地面線條燈開糟完成100%。明裝筒燈完成80%。展廳頂面LED線條燈完成100%)
(2022年6月23日施工進度:展廳頂面LED線條燈做鋼架基礎完成100%,展廳地面線條燈開糟完成100%;明裝筒燈完成60%)

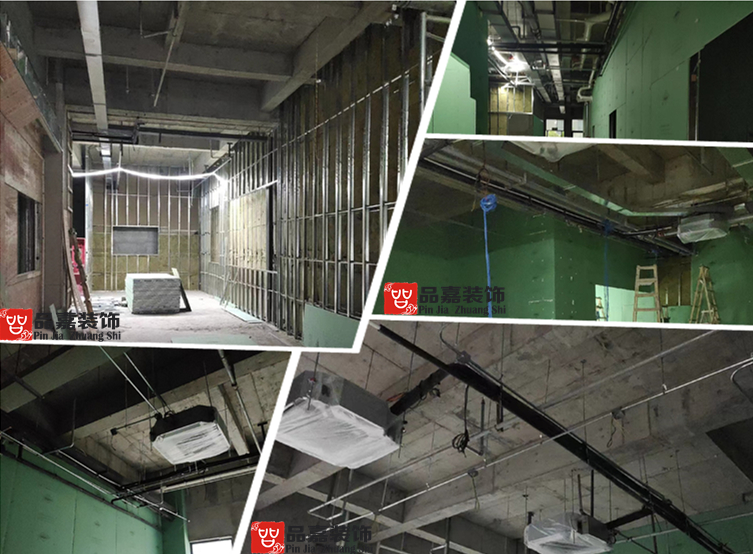

(2022年6月8日施工進度:吊頂龍骨基層完成85%,吊頂石膏板完成60%)
(2022年6月1日施工進度:吊頂龍骨基層完成75%,吊頂石膏板完成50%,阻燃板造型面完成60%)

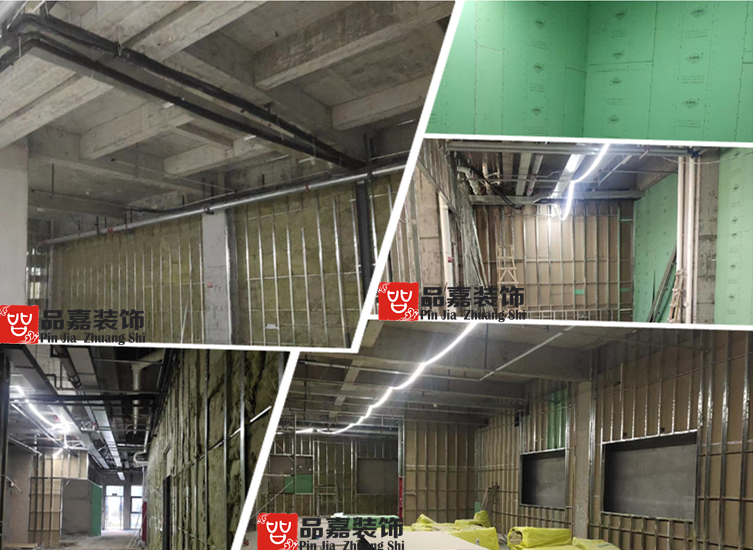

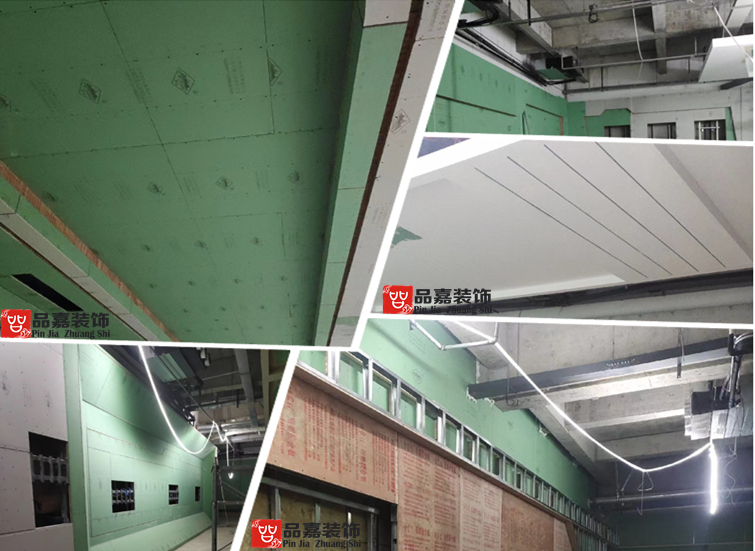

(2022年5月26日施工進度:單面石膏板完成100%,吊頂龍骨基層完成50%,吊頂石膏板完成25%)

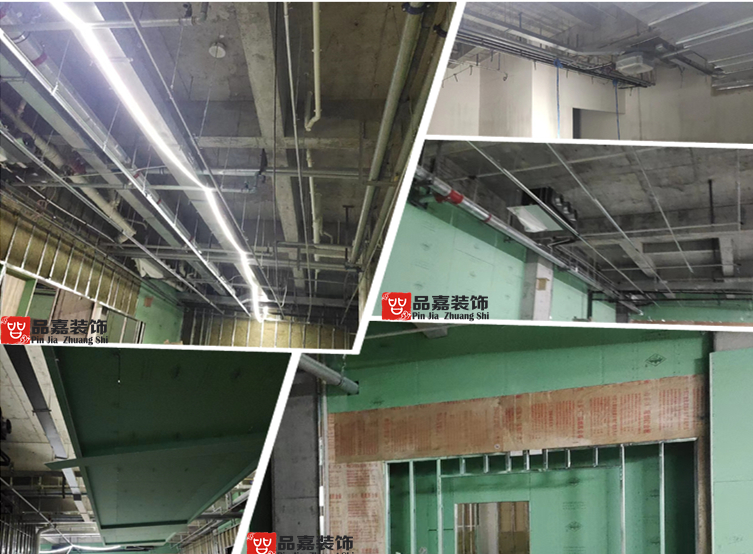

(2022年5月18日施工進度:辦公區隔音重填完成100%,展廳隔音棉重填完成60%)

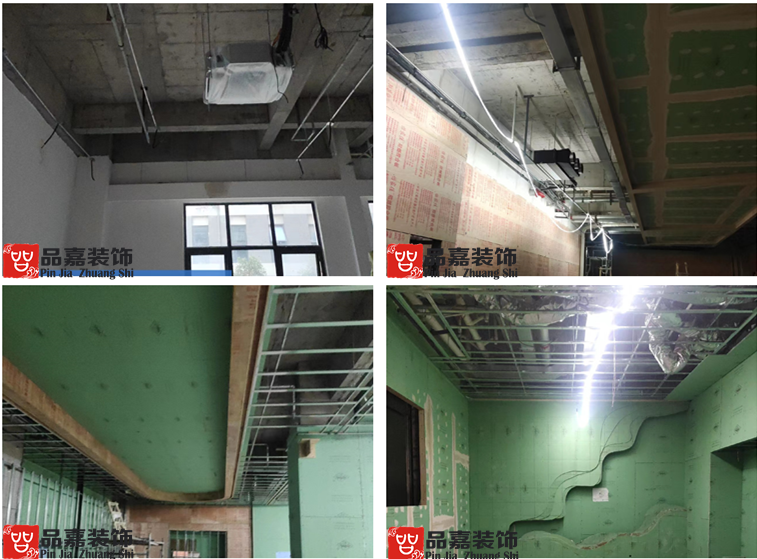

(2022年5月12日施工進度:吊頂基礎完成25%,吊頂封石膏板完成25%)

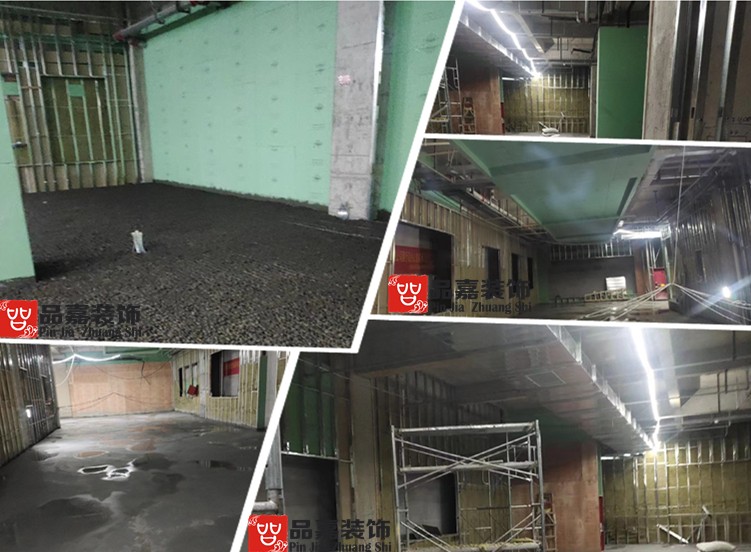

(2022年5月5-6日施工進度:辦公區隔墻龍骨完成100%,單面石膏板完成100%,展廳龍骨完成90%)
(2022年4月28日施工進度:辦公室隔墻龍骨完成95%,單面封石膏板30%)

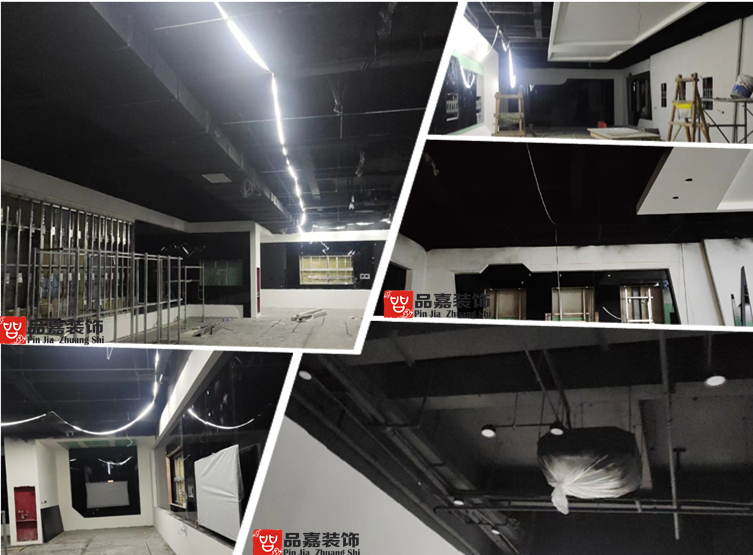

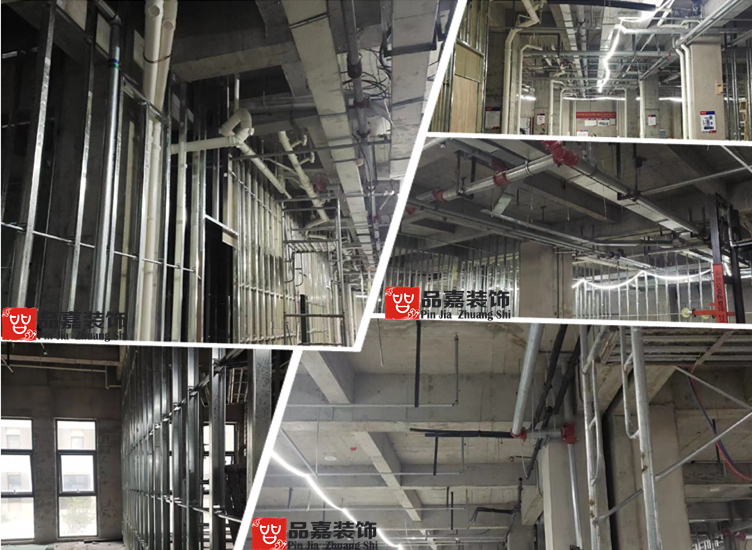

(2022年4月18日施工進度:舉辦開工儀式,同步砸墻進行中)

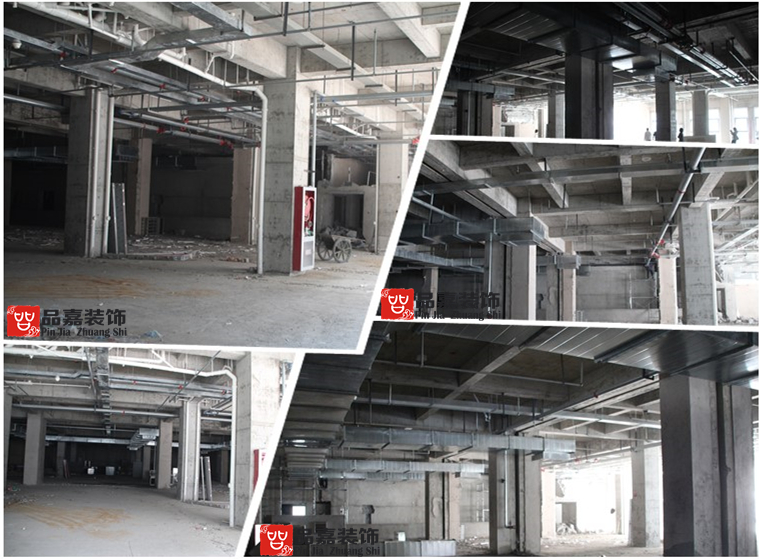

(開工毛坯現場圖)
